风险协调技术

应用随机网络模型对具有一定风险的工程系统的功能、研制计划的进度和费用进行综合分析和控制,并根据计算机仿真试验所得数据及时作出相应决策的一种管理决策方法,英文缩写VERT。风险是指在规定的时间和费用内不能完成规定任务(或指标)的概率。通过对风险程度的定量分析可以预测风险的产生并将其控制在允许限度内。风险协调技术是美国于1972年在计划协调技术关键路线法图解协调技术的基础上研究成功的,最初应用于国防工程系统,现已用于一般工程项目的管理决策中。

网络模型 图

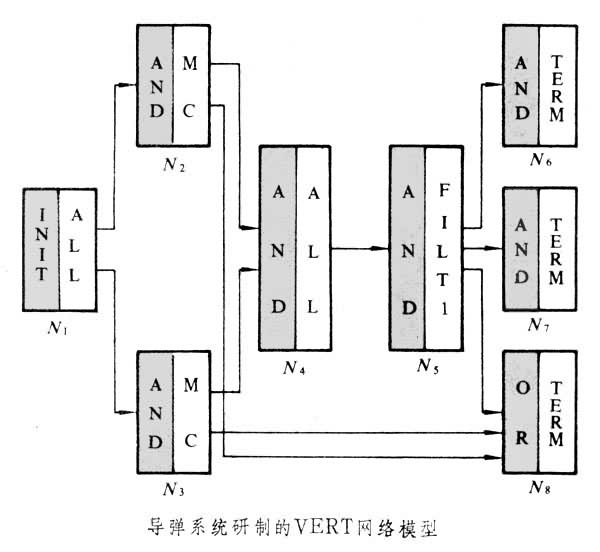

风险协调技术的网络模型由节点和有向支路组成。它的主要特点之一是大大增强了节点的逻辑功能。节点分拼合节点和单元节点两类。拼合节点由输入和输出两端组成,通常用一直线从方框中间隔开。输入端有四种逻辑功能,输出端有六种逻辑功能。下图为一导弹系统研制方案的风险协调技术网络模型。Nj表示节点顺序号,输入端逻辑有:

(1)INIT──起始输入,表示工程网络流开始。

(2)AND──与输入,表示进入该节点的支路必须全部成功时网络流才能通过此节点。

(3)OR──或输入,表示进入该节点的支路只要有一个成功时网络流就可以通过该点。输出端逻辑有:

(1)ALL──全部释放输出,表示同时启动本节点的全部输出支路。

(2)MC──随机选一释放输出,表示应用蒙得卡罗法随机选择启动一条且仅一条支路。

(3)FILT1──过滤1号输出,即当该节点的时间、费用、功能值满足某一输出支路参数约束时,则启动该支路并输出。

(4)TERM──终止输出,表示网络流的终点。

实施步骤

风险协调技术的实施步骤是:

(1)明确分析目的,分析决策过程,确定决策点,提出时间、费用、功能的参数值和风险概率要求;

(2)绘制网络图并转换成风险协调技术逻辑表示形式;

(3)搜集有关活动的时间、费用、功能值和描述节点的有关数据。活动参数值通常用统计分布函数、直方图或数学模型表示;

(4)进行计算机仿真运算,仿真次数按对置信水平的要求来确定;

(5)分析仿真结果。仿真输出是以概率分布的形式来表明不同结局的出现频度,或时间、费用和性能的分布等。同时还可修正原始数据,再重新运行并进行风险分析
